(通讯员/摄影:孟宪文)我院二期工程自2月15日开工以来,在院领导的关心下,经施工、管理单位304天的努力,进展顺利。截至12月2日,专家楼、研究生公寓楼、后勤物业楼、行政教研中心楼四个单体完成结构封顶。
目前共有17家工程管理和施工单位,共计400余人参与整个二期工程。二期工程占地面积为:73,296.57平方米,合109.95亩。共有七个单体组成,总建筑面积28778平方米。
一、专家楼
专家楼位于二期基地南端,建筑面积1668.88m2。专家楼是整个工程中进度最快的单体,3月13日完成基础桩(112根);6月2日完成基础工程;8月13日完成五层框架结构封顶(平均14天一层);10月13日完成内外墙砌筑;单体结构10月26日通过内部验收;11月2日通过市质检站验收。外墙粉饰工程于12月1日完成。现正进行外墙防水涂料施工。

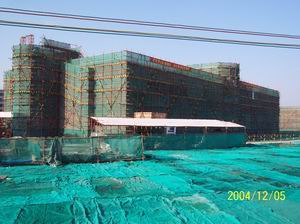

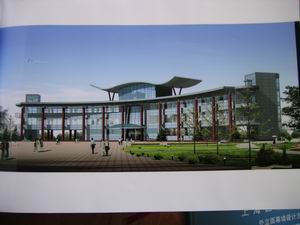

效果图 结构封顶图


二、研究生公寓
研究生公寓位于基地的中南部,靠近东向阳河,建筑面积5010.53 m2,是一座南北布置条形错台式三层建筑,三层共有80个客房,168个床位。2月15日开工;2月29日完成基础管桩263根;基础工程于6月28日完成;9月30日结构封顶。目前内外墙体砌筑工程已完成90%。

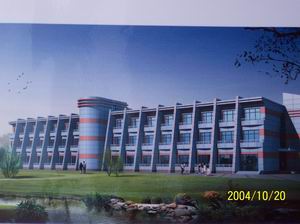

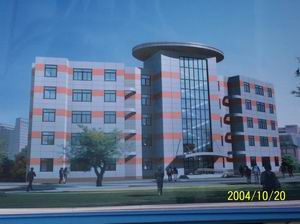

效果图 结构封顶图


三、后勤物业楼
后勤物业楼建筑面积2852.87 m2,位于二期基地中部,是一座地下一层,地上两层的建筑。4月4日开始压桩,5月15日完成。5月20日开始基础开挖,到7月29日完成地下室。10月15日完成(结构封顶)。目前正进行内外墙体砌筑。

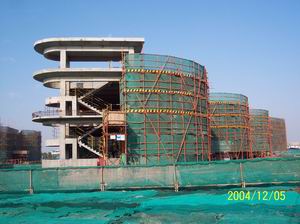

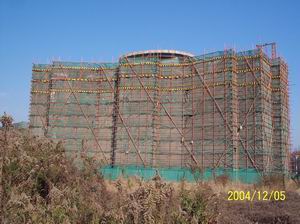

效果图 结构封顶图


四、行政教研中心楼
行政教研中心楼,建筑面积4527.44 m2,位于二期基地北端。4月28日开工;5月11日完成基础桩工程;7月10日基坑开始开挖,9月14日出地面;12月2日结构封顶。

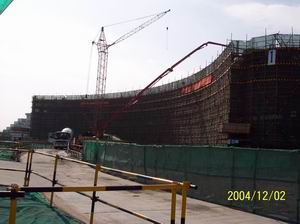

效果图 结构封顶图


(编辑:李泓)
